Beton jądrowy i tysiące pracowników. Ruszają wielkie przygotowania w Lubiatowie-Kopalinie

Beton jądrowy i tysiące pracowników. Ruszają wielkie przygotowania w Lubiatowie-Kopalinie

Polska energetyka jądrowa oficjalnie przechodzi z fazy planowania do intensywnej realizacji w terenie. 1 lipca 2026 roku spółka Polskie Elektrownie Jądrowe (PEJ) otrzymała od Wojewody Pomorskiego kluczowe pozwolenie na rozpoczęcie drugiego etapu prac przygotowawczych w gminie Choczewo. Decyzja ta otwiera drogę do stworzenia infrastruktury, która umożliwi rozpoczęcie zasadniczej budowy w 2028 roku.

925x200 6
Reklama

Co wydarzy się na placu budowy elektrowni jądrowej?

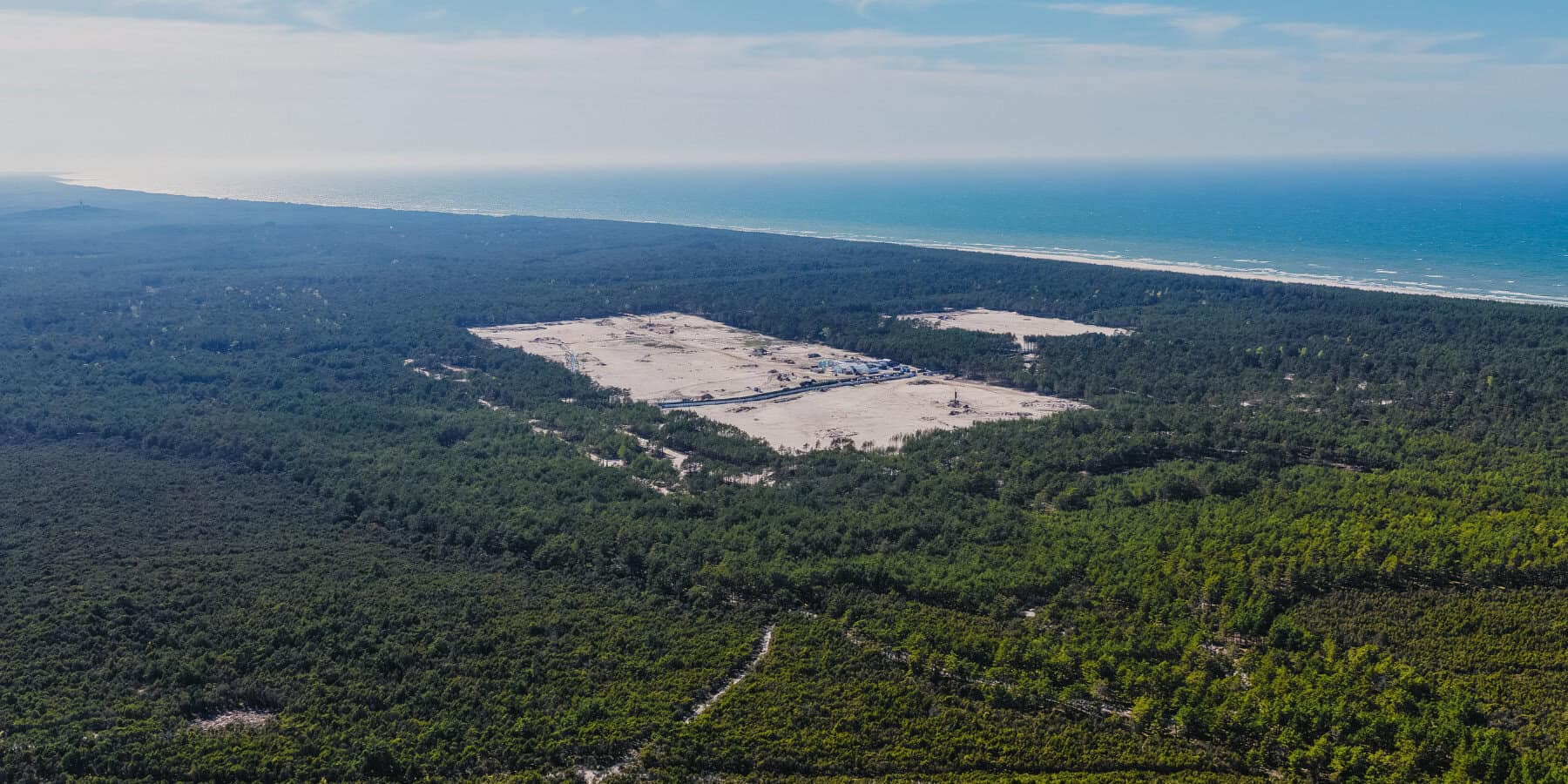

Decyzja Wojewody Pomorskiego pozwala na wejście w najbardziej newralgiczny etap przygotowań terenu w lokalizacji „Lubiatowo-Kopalino”. Ruszające w lipcu prace obejmują przede wszystkim niwelację i zagospodarowanie terenu pod przyszłą elektrownię. Na miejscu powstanie rozbudowane zaplecze techniczne, socjalne oraz biurowe. Zaplanowano budowę warsztatów naprawczych, magazynów oraz sieci dróg dojazdowych i parkingów. To niezbędny etap, który docelowo pozwoli na zapewnienie właściwej obsługi dla specjalistycznego sprzętu oraz odpowiednich warunków socjalnych dla ok. 10 tys. pracowników (w szczytowym momencie prac). Dzięki wydanemu pozwoleniu powstanie również sieć kanalizacyjna z tymczasową oczyszczalnią ścieków oraz instalacje wody pitnej i technologicznej. Wzrastające zaawansowanie prac pogłębia utrudnienia dla lokalnych mieszkańców i turystów.

Mieszkańcy gminy – co zrozumiałe – są bardzo wrażliwi na sytuację na lokalnych drogach. Większy ruch, w tym transport ciężki, już jest zauważalny. Dotyczy to nie tylko Słajszewa i Biebrowa, ale też na przykład miejscowości Jackowo. Tutaj także, w uzgodnieniu z miejscowymi władzami, przygotowaliśmy więc trasę dojścia do morza biegnącą z dala od ciągów komunikacyjnych wykorzystywanych przez samochody ciężarowe – Michał Olszewski, wiceprezes PEJ.

Istotnym elementem tego etapu będzie budowa specjalistycznego budynku do montażu modułów reaktorów AP1000 od dostawcy technologii, amerykańskiej spółki Westinghouse. Równolegle powstanie infrastruktura techniczna, w tym tymczasowa wytwórnia betonu, a także zostanie przygotowana powierzchnia pod docelowy zespół urządzeń służący do przemysłowej produkcji betonu jądrowego o najwyższych parametrach wytrzymałościowych. Zgodnie z danymi Stowarzyszenia Producentów Cementu, zapotrzebowanie na ten surowiec do realizacji pierwszej polskiej elektrowni jądrowej jest szacowane na co najmniej 1 mln m³. Taka skala prac może oznaczać wykorzystanie ok. 5% rocznej krajowej produkcji mieszanki cementowej w Polsce.

Jednak według przedstawicieli administracji rządowej, inwestycja będzie motorem napędowym również dla innych gałęzi polskiej gospodarki dzięki wysokiemu współczynnikowi „local content”. Docelowo udział krajowych firm w projekcie wyniesie od 40% do nawet 50% wartości inwestycji, czyli nawet 100 mld zł.

Precyzja kluczem bezpieczeństwa atomu

Rozpoczęcie prac terenowych to wynik wielomiesięcznych przygotowań. 31 marca 2026 roku PEJ złożyła do Prezesa Państwowej Agencji Atomistyki (PAA) wniosek o zezwolenie na budowę elektrowni – pierwszy taki dokument w historii współczesnej Polski.

Dokumentacja ta, licząca wraz z załącznikami ponad 40 tysięcy stron, została opracowana przez zespół ponad 200 ekspertów. Jej najważniejszym elementem jest Wstępny Raport Bezpieczeństwa (PSAR), który szczegółowo analizuje lokalizację oraz aspekty techniczne pod kątem spełnienia najbardziej rygorystycznych światowych norm bezpieczeństwa jądrowego i ochrony radiologicznej.

Równolegle z pracami naziemnymi, w Choczewie trwa drugi etap pogłębionych badań geologicznych na lądzie. Inwestor zaplanował harmonogram tak, aby prace przygotowawcze pierwszego etapu, polegające na usuwaniu wierzchniej warstwy ziemi, mogły toczyć się symultanicznie z nowo rozpoczętymi działaniami. Ma to utrzymać tempo inwestycji bez przerywania pogłębionych badań geologicznych.

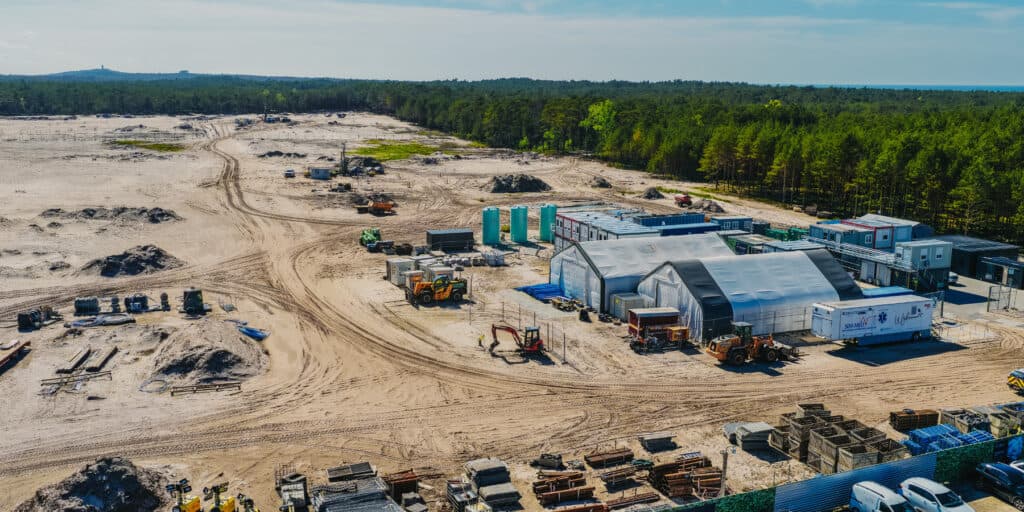

soze aktualne zdjecie portal 1800x900 2026 07 01T163208.875

Harmonogram do 2038 roku

Spółka PEJ, będąca w całości własnością Skarbu Państwa, dysponuje już decyzją lokalizacyjną i środowiskową, co pozwala na sprawne przechodzenie do kolejnych etapów administracyjnych. Zgodnie z przyjętym harmonogramem, w 2027 roku zostanie złożony wniosek do Wojewody Pomorskiego o ostateczne pozwolenie na budowę

Wylanie tzw. „pierwszego betonu jądrowego” zaplanowano na ostatni kwartał 2028 roku. Budowa każdej z trzech jednostek zajmie około 7 lat, po których nastąpi rok intensywnych testów i rozruchu. Jeśli prace będą postępować w obecnym tempie, pierwszy reaktor rozpocznie komercyjną produkcję czystej energii w 2036 roku, a kolejne dwa dołączą do systemu w 2037 i 2038 roku

Zobacz też: Bezpieczeństwo jądrowe potwierdzone. Lubiatowo-Kopalino z pozytywną opinią PAA

Źródła: PEJ, PAA, ME, PAP, Stowarzyszenie Producentów Cementu
